五一假期期间,金塘冲水库枢纽工程施工现场干劲不减、节奏不停,全体建设者坚守施工一线,抢抓水利施工黄金窗口期,聚焦金属结构安装与主体结构施工双线攻坚,以实干担当加快项目建设步伐,用坚守与汗水诠释劳动精神。

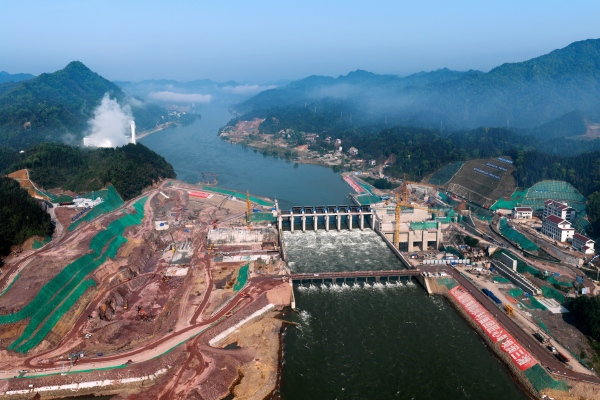

△图 金塘冲水库枢纽工程现场。(邵建希 摄)
四月以来,项目建设按计划稳步推进,当月完成土石方开挖2.10万立方米、混凝土浇筑4.42万立方米,工程形象进度成效明显。二期围堰填筑、右岸进场公路全面完工,溢流坝、厂房、船闸土石方开挖完成率均超97%,发电厂房、溢流坝等主体混凝土浇筑加速推进。项目关键节点攻坚突破,4月22日同步实现进水口首节检修闸门吊装、船闸上闸首首仓大体积混凝土开浇;4月29日圆满完成1#-4#进水口检修闸门全部吊装作业,目前已陆续启动尾水闸门吊装施工,为工程后续度汛、蓄水及机组调试奠定了坚实基础。

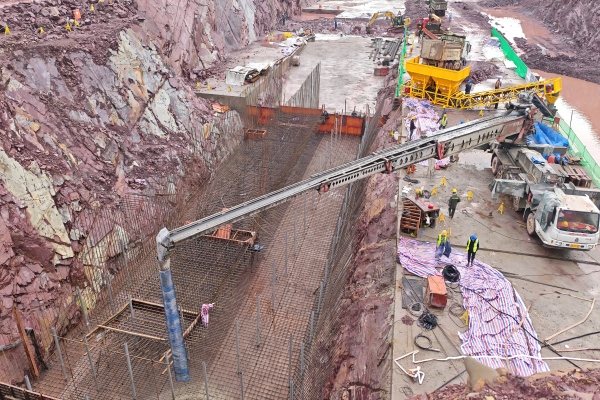

△图 船闸上闸首首仓结构大体积混凝土开浇现场。(喻安湘 摄)

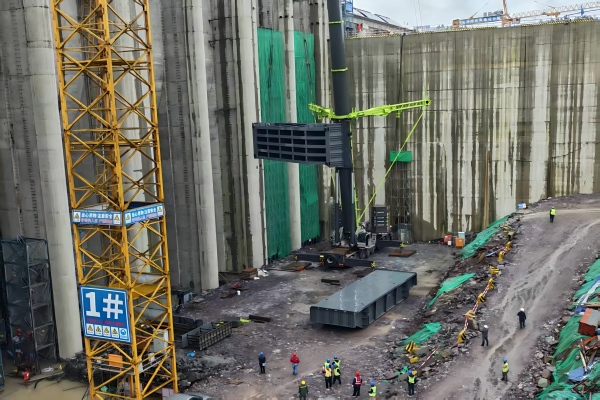

△图 4#机组进水口首节检修闸门吊装现场。(喻安湘 摄)
五一假期施工不停歇,攻坚力度再加码。金塘冲公司将紧盯年度建设任务,持续严把质量安全关口,优化施工资源配置,在稳步推进闸门安装的同时,全力落实5月建设计划,加快电站厂房主体、右岸溢流坝及船闸混凝土浇筑,以节点突破带动整体提速,全力推动金塘冲水库枢纽工程早日建成投用。
编审:陈南松
审核:唐卓文
审定:周中华
责编:陈南松
来源:湖南金塘冲水利枢纽建设管理有限公司
